Проект магазина 600 м кв, в ЛО

Проект магазина в Ленинградской области — визуализация фасада Наши проекты
Пример выполненного проекта магазина 600 м кв в Ленинградской области: планировка, фасады, конструктивные решения и инженерные системы.

Объект: Магазин розничной торговли
Локация: Ленинградская область
Год: 2021
Тип документации: Проект
Этажность: 1 этаж + подвал
Общая площадь здания: 600,7 м²

Ниже показан пример выполненного проекта отдельно стоящего магазина для розничной торговли. Такой кейс полезен тем, кто хочет заранее понять состав проектной документации, параметры здания, планировочную схему и набор инженерных решений до выхода на стройку.

Проект магазина в Ленинградской области — визуализация фасада
<p>Визуализация фасада отдельно стоящего магазина розничной торговли.</p>

Общие характеристики проекта магазина

  • Наименование объекта: магазин
  • Категория земель: земли населенных пунктов
  • Площадь земельного участка: 2 495 м²
  • Площадь застройки: 645,8 м², процент застройки 25,9%
  • Общая площадь здания: 600,7 м²
  • Строительный объем: 3 068,0 м³, надземная часть
  • Габариты в осях: 22,7 × 30,0 м
  • Высота по парапету: 4,75 м
  • Класс ответственности: II
  • Степень огнестойкости: III
  • Класс конструктивной пожарной опасности: C0
  • Класс функциональной пожарной опасности: Ф3.1, торговые помещения
  • Категория по взрывопожарной и пожарной опасности: Д
  • Расчетная пропускная способность: 320 чел./сут
  • Количество касс: 3 шт.
  • Режим работы: ежедневно с 9:00 до 21:00

Архитектурные и планировочные решения

Здание магазина прямоугольное в плане, с подвалом и выделенной входной группой. Основной вход расположен по оси А1 в осях 1-2, а запасной эвакуационный выход предусмотрен по оси 6 в осях А-Б. Внутри предусмотрен торговый зал, технические помещения и утепленный тамбур площадью 17,1 м².

Фасады решены в современном стиле с использованием навесных металлических кассет трех цветов. Такое решение дает объекту аккуратный коммерческий вид и облегчает дальнейшее обслуживание внешней оболочки здания.

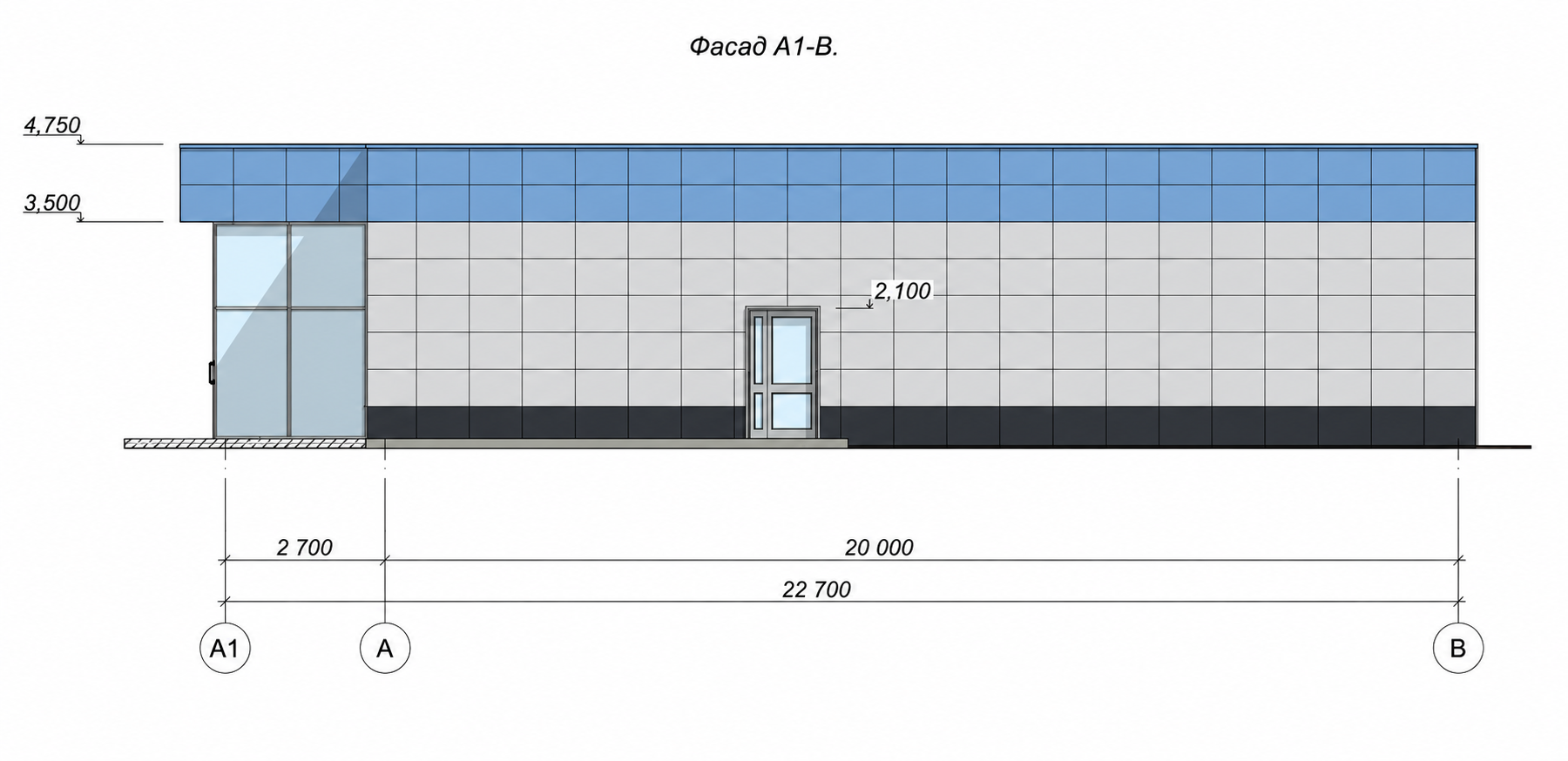

Чертеж фасада А1-В проекта магазина
<p>Фасад А1-В с основной входной группой и отделкой навесными металлическими кассетами.</p>

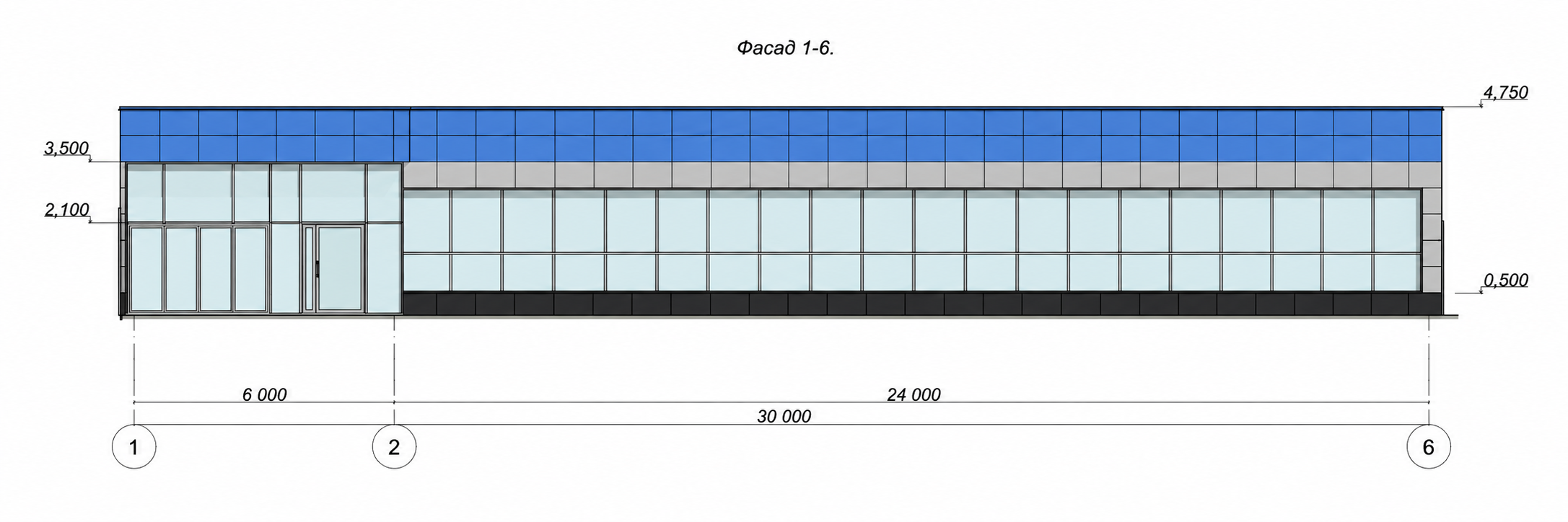

Чертеж фасада 1-6 проекта магазина
<p>Фасад 1-6 с витражной линией торгового зала.</p>

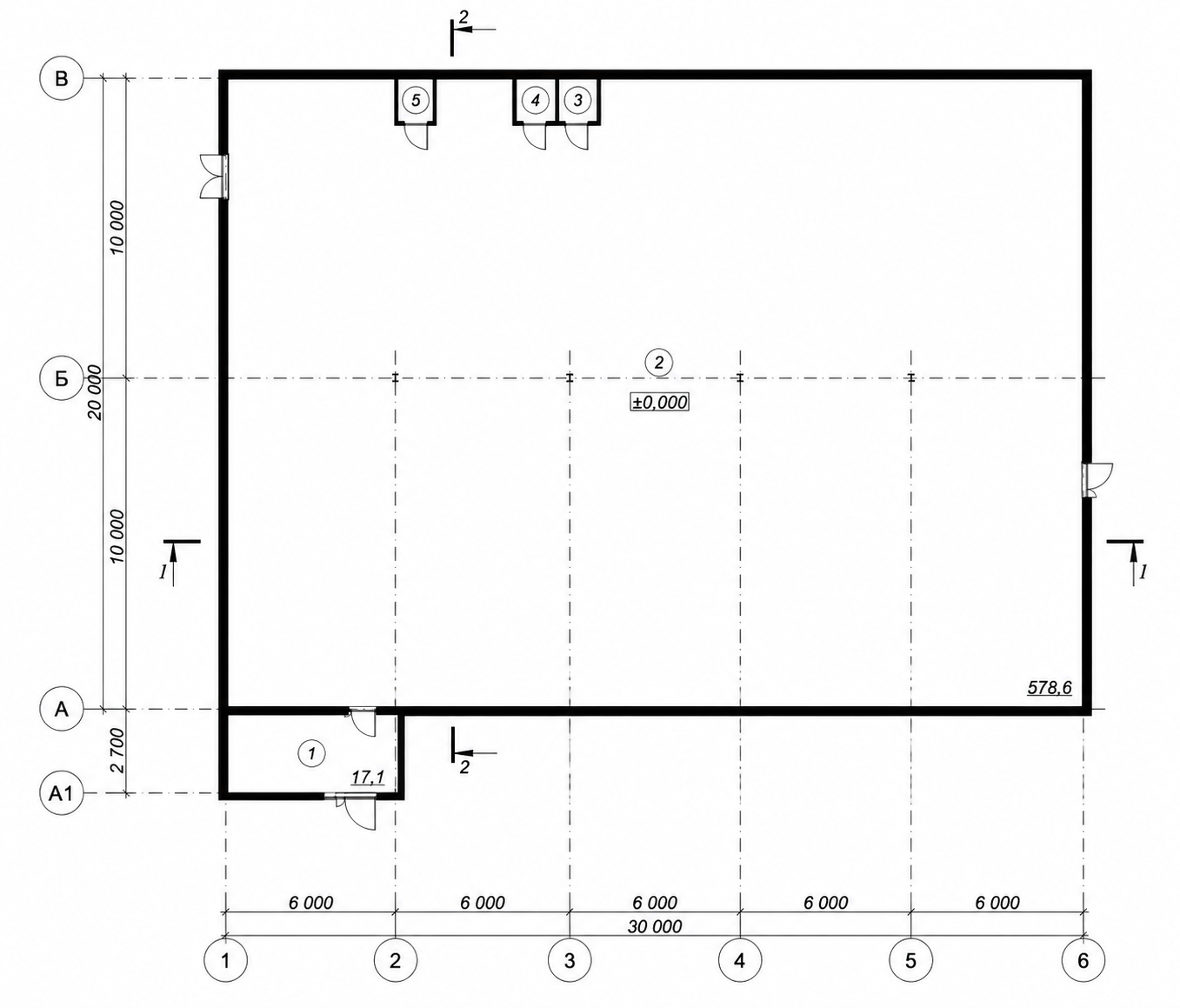

План магазина с тамбуром и торговым залом
<p>Планировка магазина: одноэтажное здание с подвалом и утепленной входной группой.</p>

Конструктивная схема и основные материалы

Конструктивная схема объекта смешанная: каркас в сочетании с несущими наружными стенами. Это решение позволяет получить просторный торговый зал, сохранить удобную витражную линию и обеспечить надежность здания при умеренной этажности.

  • Фундамент: железобетонные сваи с монолитным ростверком
  • Наружные стены: газобетонные блоки 300 мм, а в зоне витражей частично используются металлические стойки из прокатного двутавра
  • Перекрытия: металлические балки
  • Кровля: плоская, с покрытием из ПВХ-мембраны
  • Фасад: навесная вентилируемая система из металлических кассет
  • Окна и витражи: металлический профиль с двойным стеклопакетом, сопротивление теплопередаче R=0,6 м²·°С/Вт
  • Наружные двери: утепленные, по ГОСТ 24696-81, с воздушными тепловыми завесами
Разрез 1-1 проекта магазина
<p>Разрез 1-1 с высотными отметками и конструктивной схемой здания.</p>

По фасадам предусмотрены композитные панели в зоне цоколя, металлические кассеты форматов 600×900, 600×1200 и 1200×1200 мм, а также профилированный металлический лист. Цветовое решение включает RAL 7038, RAL 6018 и RAL 9005.

Инженерное обеспечение магазина

Для объекта заложено автономное и понятное в эксплуатации инженерное решение. Для технических нужд используется скважина, питьевая вода предусмотрена привозная бутилированная, канализация решена через водонепроницаемый выгреб, теплоснабжение обеспечивает автономная котельная, а электроснабжение подключается к центральным сетям.

Также в проекте предусмотрены приборы учета тепловой энергии в ИТП, а также счетчики горячей и холодной воды. По теплозащите выполнен расчет по СП 23-101-2000 с обеспечением требований по II этапу энергосбережения.

Благоустройство участка

По генплану участка предусмотрены асфальтовые проезды и часть площадок, покрытие из тротуарной плитки, газоны, отмостка здания, парковка для легкового транспорта, включая место для МГН, а также отдельная хозяйственная площадка. Для магазина такого формата благоустройство напрямую влияет на удобство покупателей и пропускную способность объекта.

Что важно учесть до начала строительства

Для отдельно стоящего магазина важно заранее проверить посадку здания на участке, процент застройки, транспортную доступность, пожарные разрывы, эвакуационные выходы, инженерные подключения и эксплуатационную модель объекта. На практике именно эти вопросы сильнее всего влияют на сроки согласования и итоговую стоимость реализации.

Если вам нужен похожий объект, посмотрите также пример проекта здания магазина из ЛСТК, проект магазина в торговом центре и материал про стоимость проектирования. Новый кейс также будет доступен в подборках Наши проекты и Проект магазина.
